Прочность не прошла: алгоритм действий для инженера ПТО
На объекте пришёл протокол: кубы B25 — 22,4 МПа при Bнорм = 32,0, или НК по перекрытию дал Bф = 24,8. Подрядчик говорит «перезальём», лаборатория молчит, технадзор ждёт письменный алгоритм. Что делать по нормам, а не «на глаз»?
Ниже — пошаговый маршрут для инженера ПТО и начальника строительного контроля: от проверки арифметики и схемы до согласования с проектной организацией. Опора — ГОСТ 18105-2018, ГОСТ 22690-2015, СП 70.13330.2012 (раздел 5.18).
Полный текст: ГОСТ 18105-2018 в базе LABGO. Базовый разбор схем А–Г — в статье по статистическому контролю.
Для кого эта статья
Материал для инженеров ПТО, технадзора заказчика и начальников ИЛ, которые получили несоответствие по прочности. Типичные запросы: «прочность не прошла что делать», «Bф ниже проектного класса», «можно ли принять монолит по НК», «когда нужны керны».
Три сценария «не прошло» — не путайте их🔗
| Сценарий | Условие несоответствия | Пункт ГОСТ 18105 |
|---|---|---|
| Партия смеси (завод / доставка) | R_m < R_T или | п. 6.5.2, формулы (11)–(12) |
| Монолит (захватка, колонна, перекрытие) | п. 8.5.2, формула (17) | |
| Промежуточный возраст (распалубка) | прочность ниже доли Bнорм по проекту / табл. 5.11 СП 70 | п. 8.5.1, п. 8.5.2 |
Важно: «Не прошли кубы с площадки» не означает автоматически списание конструкции. П. 8.2.1: прочность монолита определяют НК по ГОСТ 22690 / 17624 или кернами по ГОСТ 28570. Кубы у места бетонирования — исключение (п. 8.2.4, 8.2.8), когда НК невозможен.
Шаг 0. Зафиксируйте факт и остановите поспешные решения🔗
До перезаливки или распалубки:
- Сохраните протокол, ведомость статистического контроля, журнал бетонных работ.
- Зафиксируйте захватку / конструкцию / партию смеси (дата, марка, объём).
- Не принимайте устное «исправим» без пересчёта по ГОСТ.
П. 6.5.3: при неподтверждении прочности смеси производитель обязан в день получения результатов сообщить потребителю. ПТО проверяет, было ли уведомление.
Алгоритм для ПТО — 6 шагов🔗

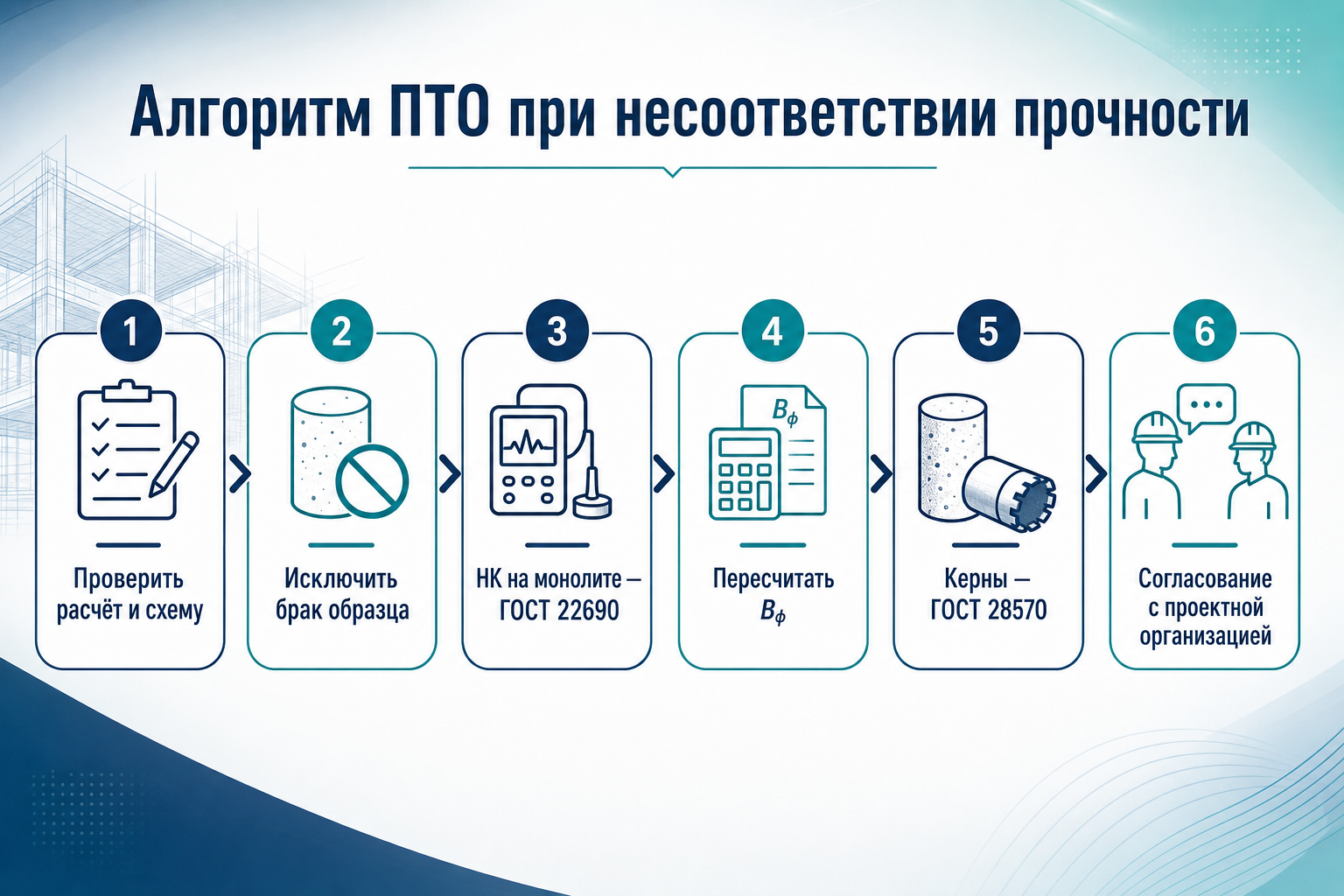

Алгоритм ПТО при несоответствии прочности бетона
Шаг 1. Проверьте расчёт лаборатории🔗
Перед эскалацией на объект — арифметика и схема:
| Проверка | Типичная ошибка |
|---|---|
| Ri — среднее по серии пробы, не «один куб» | Занижение или завышение Rm |
| Выбрана верная схема А / Б / В / Г | Схема Г без оснований (п. 8.1.5) |
| Vm не в запретной зоне таблицы А.1 | Неверный Kт |
| Для монолита: Bф по (13)–(16), не «Rm × 0,8» вслепую | Путаница формул 8.4.1–8.4.4 |
| Условие (17): в каждой конструкции | Усреднили «плохую» колонну с хорошими |
Подробный чеклист расчёта — статья по ГОСТ 18105, раздел 7.
Шаг 2. Исключите брак образца🔗
Если одно единичное значение резко выбивается — осмотрите образец. По ГОСТ 10180-2012 результат исключают при документированных дефектах (раковины, расслоение, инородные включения). Это не «удобное удаление» минимума — нужен акт и обоснование.
Шаг 3. НК на монолите — ГОСТ 22690 / 17624🔗
Если «не прошли» кубы с площадки, а конструкция уже стоит:
П. 8.2.1, 8.2.5: НК на монолите — основной метод. Минимум участков:
| Конструкция | Минимум участков (п. 8.2.5) |
|---|---|
| Плоская (перекрытие, стена) | 1 на 20 м², не менее 6 |
| Балка, ригель | 1 на 4 м, не менее 3 |
| Колонна, пилон | 6 на конструкцию |
П. 8.2.6: для схемы В — ≥ 20 участков на группу / плоскую конструкцию для Vm.
Практика НК — статья по ГОСТ 22690. Прочность в конструкции часто выше, чем у вынутых кубов, из‑за условий твердения.
П. 8.5.5: если по схеме Г условие (17) не выполнено — для окончательного решения проводят контроль по схеме В (если доступ к бетону есть).
Шаг 4. Локализуйте «слабые» зоны🔗
П. 8.1.6: если прочность зоны ниже средней более чем на 15 % — локализация и отдельная оценка этой зоны.
П. 8.1.7: конструкцию с отклонением > 15 % от средней группы — исключают из группы и оценивают отдельно.
ПТО не должен «размывать» одну слабую колонну усреднением по этажу.
Шаг 5. Керны — ГОСТ 28570🔗
При сохраняющихся сомнениях или споре с подрядчиком:
П. 8.2.1: разрушающий метод по ГОСТ 28570, если не нарушает эксплуатационную пригодность.
П. 8.2.7: число образцов на участок — по ГОСТ 28570.
Керны — наиболее достоверный аргумент при согласованной методике; заказывайте через labgo.ai/ru/labs/rfq с указанием ГОСТ 28570 и конструкции.
Шаг 6. Согласование с проектной организацией🔗
П. 8.5.4 ГОСТ 18105:
Возможность использования (или необходимость усиления) конструкций, Bф которых не соответствует п. 8.5.2, должна быть согласована с проектной организацией.
П. 5.18.21 СП 70: при отклонениях качества — акт и согласование с проектной организацией по безопасности.
ПТО и лаборатория не заменяют проектировщика. Ваша задача — полный пакет данных: протоколы, Bф по (17), карта НК, при необходимости — керны.
Чего не делать
Не подгонять результаты, не подписывать выводы без расчёта по выбранной схеме, не решать за проектировщика судьбу конструкции и не «замалчивать» несоответствие до распалубки следующего этажа.
Матрица проверки до эскалации🔗

Что проверить инженеру ПТО до эскалации
| Условие | Партия смеси (п. 6.5.2) | Монолит (п. 8.5.2) |
|---|---|---|
| ✓ | — | |
| ✓ | — | |
| — | ✓ | |
| Схема обоснована | А–Г | В или Г (п. 8.1.5) |
| Vm в допустимой области | табл. А.1 | табл. А.1 / п. 8.3 |
Если после пересчёта условие выполнено — фиксируете исправленную ведомость и продолжаете приёмку по алгоритму СП 70.
Таблица «вопрос ПТО → пункт норматива»🔗
| Вопрос | Где ответ |
|---|---|
| Кубы не прошли — конструкцию списали? | Нет автоматически — п. 8.2.1, НК или керны |
| Когда переходить со схемы Г на В? | п. 8.5.5 — если (17) не выполнено |
| Кто решает об усилении? | п. 8.5.4 — проектная организация |
| Куда писать Bф? | п. 8.5.3 — документ контроля; п. 5.18.15 СП 70 — журнал |
| Слабая зона на 20 % ниже средней? | п. 8.1.6 — отдельная оценка |
| Завод не предупредил о браке смеси? | п. 6.5.3 — обязанность производителя |
Где помогает цифровой инженер лаборатории LABGO🔗
При несоответствии ПТО и ИЛ тратят дни на переписку: «пересчитайте по схеме В», «почему Bф = 24,8», «где 20 участков НК».
Цифровой инженер лаборатории на labgo.ai:
- пересчитывает Rm, Vm, Bф по (13)–(17) с указанием схемы;
- проверяет полноту НК (п. 8.2.5–8.2.6) против протокола 22690;
- формирует черновик ведомости и пакет для проектной организации;
- напоминает про п. 8.5.5 (переход Г → В) и п. 8.1.6 (локализация зон).
Он не подписывает протокол и не заменяет решение проектировщика — снимает арифметические и маршрутные ошибки, из‑за которых объекты «висят» неделями.
Частые вопросы (FAQ)🔗
Можно ли принять перекрытие, если кубы 28 МПа при B25?🔗
Сначала шаги 1–2 (расчёт, брак образцов). Затем НК на монолите и Bф по (13)–(17). Если Bф ≥ Bнорм — приёмка возможна; если нет — п. 8.5.4 (проектная организация).
Обязательны ли керны после неудачного НК?🔗
П. 8.2.1: керны — когда НК недостаточен или нужна верификация; не «всегда после первого плохого протокола». Решение — по программе контроля и согласованию с проектировщиком.
Подрядчик предлагает «добить» схемой Г — соглашаться?🔗
Схема Г (п. 8.1.5, 8.4.4) — при обоснованных ограничениях (начальный период, привязка градуировки п. 8.3.3, кубы по 8.2.4). Если (17) не выполнено — п. 8.5.5 требует контроль по схеме В. ПТО проверяет обоснование в протоколе.
Что если не прошла распалубочная прочность?🔗
Это промежуточный возраст (п. 8.5.1). Сверьте с табл. 5.11 СП 70 (70 % / 80 % / 0,5 МПа) и протоколом 22690. Распалубка «по календарю» при несоответствии — риск для конструкции и для подписи ответственных лиц.
Лаборатории в каталоге LABGO🔗
Лаборатории с контролем прочности бетона и НК для монолита
Ниже — лаборатории, у которых в каталоге цен LABGO есть услуги с привязкой к ГОСТ 18105-2018. Полный текст стандарта — на странице ГОСТа.
8 лабораторий в каталоге.
Заказать НК или кернование: labgo.ai/ru/labs/rfq
Связанные материалы🔗
- Статистический контроль прочности: схемы А–Г — формулы (11)–(17) и чеклист расчёта
шаг 3 алгоритма
- Приёмка монолита: что смотрит технадзор — Bф ≥ Bнорм, п. 5.18.21
- Приёмка монолита по прочности — п. 8.5.1–8.5.5, формула (17)
- П. 8.5.4 — согласование с проектом — пакет документов и роли участников
- Локализация зон бетона — слабая зона > 15 %, 8.5.4 по зоне
- Ультразвуковой контроль по ГОСТ 17624-2021 — альтернатива 22690
- Контроль высокопрочного бетона B60+ — Kт ≥ 1,14 при несоответствии
входной контроль до заливки
чеклист до заливки (№42)
проверка протокола ИЛ (№40)
сверка протокола с паспортом (№38)
шаг 5: развернутый алгоритм
проверка протоколов и заказ лаборатории
- ИИ-агент: алгоритм при несоответствии №68 — маршрут с агентом, финал кластера H
- Как найти лабораторию по ГОСТ
- Схема Г контроля прочности монолита — п. 8.5.5, когда В недоступна
- Схема В контроля прочности монолита — формулы (13)–(15)
- Коэффициент вариации Vm — Vm ≥ 17 %, п. 4.8
- Минимальное единичное Ri — Rmin ≥ Bнорm, п. 6.5.2
- Требуемая прочность RT — RT = Kт·Bнорm, п. 6.5.4
- ГОСТ 18105-2018 — полный текст
Статья подготовлена командой LABGO.AI. Факты сверены с ГОСТ 18105-2018 и разделом 5.18 СП 70.13330.2012 в базе LABGO.
Поделиться статьей
Статья оказалась полезной? Поделитесь с коллегами
Готовы начать испытания?
Получите профессиональные результаты уже сегодня
Рекомендуемые статьи
Другие статьи, которые могут вас заинтересовать

ИИ-агент: алгоритм действий ПТО при несоответствии прочности
Для инженера ПТО: как агент ведёт маршрут при Bф < Bнорм — классификация сценария, пересчёт, НК 22690, керны, пакет для проектной организации; эскалация без «перезаливки на словах».

Приёмка ЖБИ с завода и монолита на площадке — сводка каталога LABGO
Два потока контроля для ПТО: завод — 10180 (11 ИЛ от 200 ₽), площадка — 22690 (12 ИЛ от 50 ₽/м³) и 28570 (5 ИЛ). Сводка из БД, Q=5 952, заявка и ИИ-проверка по 18105.

Лаборатория для приёмки монолита: НК, керны и кубы — сводка каталога LABGO
