Схема Г на РБУ — начальный период производства по ГОСТ 18105
Новый РБУ отгрузил первые 80 м³ B25. Лаборатория: Rm = 30,5 МПа, Rmin = 25,8 МПа — «класс подтверждён». Потребитель: «по паспорту RT = 32,0 — партия не принята». Технолог не понимает: «средняя же выше 25».
ГОСТ 18105-2018 в начальный период (п. 6.1.2) назначает схему Г: Kт не из Vm, а фиксированный — табл. А.3. Для обычного бетона Kт = 1,28 → RT = 32,0 МПа при B25. Приёмка — Rm ≥ RT (формула (11)), не «Rm > 25».
Схема Г на заводе и схема Г на монолите — одна буква, разные формулы. На РБУ — RT и (11)–(12); на конструкции — Bф = 0,8·Rm (п. 8.4.4). Путаница — частая причина споров с ПТО.
Полный текст: ГОСТ 18105-2018. Связанные статьи: схема А, схема Б, схема Г на монолите.
Для кого эта статья
Материал для технологов РБУ, лаборантов завода, начальников ИЛ и инженеров ПТО. Запросы: «схема Г на заводе», «RT 32 для B25», «начальный период РБУ ГОСТ 18105», «таблица А.3 Kт», «когда переходить на схему Б».
Не путать с монолитом
На объекте схема Г считает Bф, не RT. Подробно — статья по монолиту. Эта статья — партии смеси (раздел 6) и изделия (раздел 7).
Когда на РБУ действует схема Г — п. 6.1.2, 7.1.3, 4.7🔗
П. 6.1.2 (бетонные смеси):
| Условие | Схема |
|---|---|
| Массовое производство, ≥ 30 Ri | А |
| Нельзя набрать 30 Ri | Б |
| Начальный период производства | Г |
П. 7.1.3 (изделия) — схема Г также при:
- начальном периоде производства;
- изготовлении единичных изделий;
- невозможности выполнить число испытаний для статистики однородности.
П. 4.5 (схема Г): без прямого определения характеристик однородности — не нужны V̄m или Vc для Kт.
П. 4.7: схему Г применяют, когда невозможно получить число результатов для схем А–В, в начальный период производства и в других случаях ограниченной статистики. Обязательно проверить условия п. 5.5.
Типовые ситуации на РБУ:
- Пуск новой линии — первые недели;
- Новый номинальный состав — до 15 Ri;
- Мало отгрузок одного класса — не переходят на Б;
- Единичные ЖБИ без накопленной статистики.

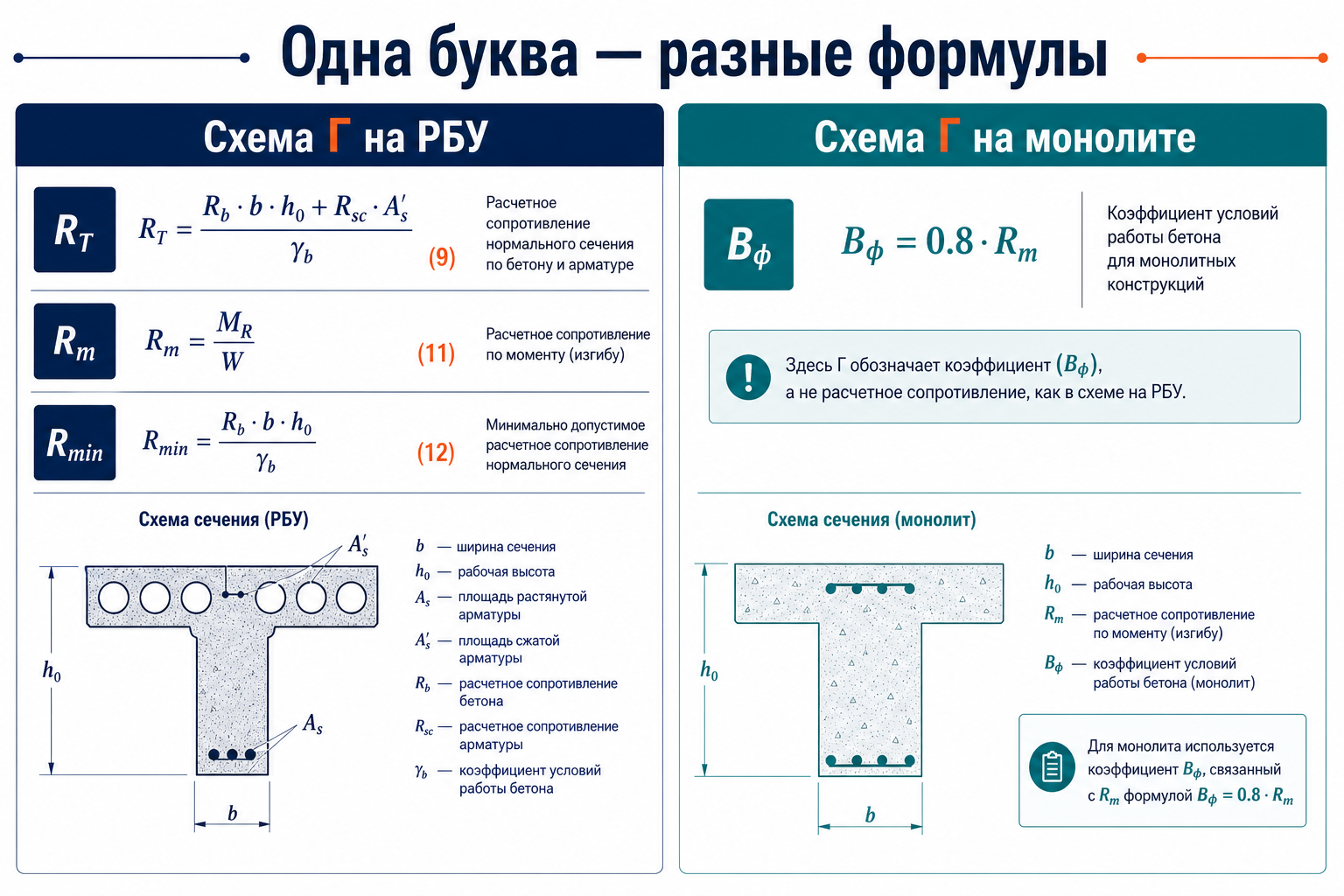

Схема Г на РБУ vs на монолите🔗
Схема Г: РБУ и монолит — разные формулы
| РБУ / изделия (разд. 6–7) | Монолит (разд. 8) | |
|---|---|---|
| Kт | Табл. А.3 — фиксированный | Не используется для приёмки |
| Порог средней | RT = Kт·Bнорm ((9)) | Bф = 0,8·Rm ((16), 8.4.4) |
| Приёмка | Rm ≥ RT, Rmin ≥ Bнорm ((11)–(12)) | Bф ≥ Bнорm (8.5.2) |
| Однородность для Kт | Не считают V̄m/Vc | Vm ≤ Vг (п. 5.5, табл. 3) |
| Документ | Паспорт смеси (7473) | Протокол НК/кернов |
Ошибка: писать в паспорте РБУ «Bф = 0,8·Rm» — это монолит, не завод.
Kт по таблице А.3 — п. 6.4.1🔗
RT = Kт · Bнорm (формула (9)).
П. 6.4.1: при схеме Г Kт — таблица А.3 приложения А.

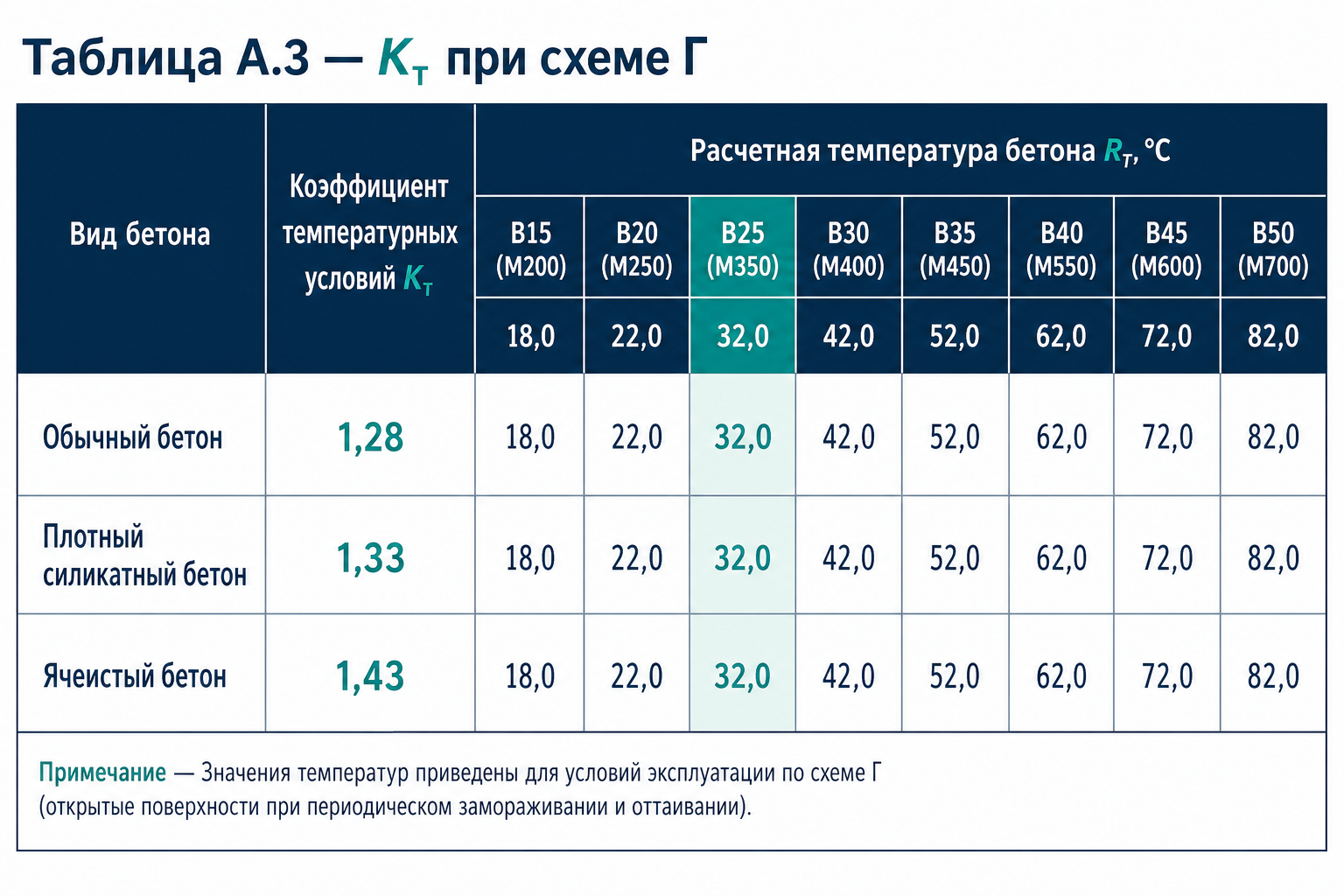

Таблица А.3 — Kт при схеме Г
| Вид бетона | Kт |
|---|---|
| Все виды, кроме плотного силикатного и ячеистого | 1,28 |
| Плотный силикатный | 1,33 |
| Ячеистый | 1,43 |
RT для типовых классов (обычный бетон, Kт = 1,28)🔗
| Класс | Bнорm, МПа | RT, МПа |
|---|---|---|
| B20 | 20,0 | 25,6 |
| B25 | 25,0 | 32,0 |
| B30 | 30,0 | 38,4 |
Сравнение для B25:
| Схема | Kт | RT, МПа |
|---|---|---|
| А (V̄m = 6 %) | 1,07 | 26,75 |
| Б (Vc = 8 %, n = 20) | ≈ 1,16 | 29,0 |
| Г | 1,28 | 32,0 |
Схема Г — самая консервативная по средней — «цена» отсутствия статистики. Подробнее — статья по RT.
Условие Vm ≤ Vг — п. 5.5, таблица 3🔗
П. 5.5: схему Г допускается применять, если Vm единичных значений ≤ Vг по таблице 3. Vm — формула (7), Sm — п. 5.2.
| n | 3 | 5 | 8 | 10 | 15 | 20 | ≥ 30 |
|---|---|---|---|---|---|---|---|
| Vг, % | 4 | 6 | 7,5 | 8 | 9 | 10 | 12 |
Пример: в партии n = 6 Ri, Vm = 9 %. Vг (интерполяция между 8 и 10) ≈ 8,5 % → Vm > Vг → схему Г применять нельзя (п. 4.8 — увеличить число испытаний или разделить партию).
На монолите табл. 3 — тот же п. 5.5 — см. статью по монолиту. На РБУ Kт не зависит от Vm, но п. 5.5 блокирует схему Г при слишком большом разбросе.
Приёмка партии — п. 6.5.2🔗
П. 6.5.2:
Rm ≥ RT (формула (11))
Rmin ≥ Bнорm (формула (12))
Пример (B25, схема Г, RT = 32,0 МПа):
| Rm, МПа | Rmin, МПа | Вердикт |
|---|---|---|
| 32,4 | 25,6 | Принята |
| 31,0 | 26,0 | Не принята (Rm < RT) |
| 33,0 | 24,5 | Не принята (Rmin < 25,0) |
Rm = 30,5 МПа при RT = 32,0 — отказ, даже если «выше B25».
П. 6.5.4: RT указывают в документе о качестве партии. При схеме Г в паспорте должно быть 32,0 МПа, не 25,0 и не 28,0 «по памяти».
П. 6.2.1: отбор ≥ 2 проб от партии, ≥ 1 проба в смену — действует и при схеме Г. Ri нужны для Rm и Rmin, даже без V̄m.
Отбор проб и минимум данных🔗
| Требование | Схема Г | Схема Б | Схема А |
|---|---|---|---|
| Ri для Kт | Не нужны | ≥ 15 | ≥ 30 |
| Ri для Rm/Rmin | По 6.2.1 | По 6.2.1 | По 6.2.1 |
| Vm ≤ Vг | Да (5.5) | Не для Kт | Не для Kт |
П. 4.8: при Vm в недопустимой области (табл. А.1) или нарушении 5.5 — увеличить число испытаний, разделить партию, стабилизировать технологию.
Переход Г → Б → А🔗
| Этап | Критерий | RT для B25 (ориентир) |
|---|---|---|
| Неделя 1–2 | < 15 Ri | 32,0 (Г) |
| Накопили 15+ Ri | Vc по (8) | ≈ 27–30 (Б) |
| ≥ 30 Ri, стабильный V̄m | табл. А.1 | ≈ 26,75–29 (А) |
Подробный алгоритм перехода — статья Г → Б → А.
Экономический смысл: ранний переход на Б/А снижает избыточный цемент — при доказанной стабильности.
Типичные ошибки на РБУ🔗
| Ошибка | Последствие | Как правильно |
|---|---|---|
| RT = Bнорm в паспорте | ПТО отклоняет | RT = 1,28 × Bнорm |
| Формула Bф на заводе | Неверная методика | (11)–(12), не (16) |
| Игнор Vm > Vг | Нарушение 5.5 | Проверять табл. 3 |
| Не меняют схему полгода | Переплата цементом | Переход на Б/А |
| Rm ≥ 25 = OK | Ложная приёмка | Rm ≥ RT |
Чек-лист технолога РБУ🔗
- Зафиксировать: начальный период → схема Г (6.1.2).
- Kт — табл. А.3 по виду бетона.
- RT — (9), вписать в паспорт (6.5.4).
- Перед приёмкой — Vm ≤ Vг (5.5).
- Проверить (11)–(12) по протоколу.
- Считать Ri — готовность к переходу Б (15) / А (30).
Цифровой инженер лаборатории LABGO🔗
Цифровой инженер лаборатории LABGO для схемы Г на РБУ:
- назначает Kт из табл. А.3 и RT по (9);
- проверяет Vm ≤ Vг по табл. 3 (п. 5.5);
- контролирует (11)–(12) и сверяет паспорт;
- отслеживает число Ri для перехода Г → Б → А;
- разделяет заводскую схему Г и монолитную — без Bф = 0,8·Rm в паспорте смеси.
Он не подписывает паспорт — убирает ошибку «30 МПа — значит B25 прошёл» при RT = 32.
Заказать контроль партий: labgo.ai/ru/labs/rfq — укажите схему Г, класс и вид бетона.
Частые вопросы (FAQ)🔗
Почему RT = 32, а не 25 для B25?🔗
Kт = 1,28 (табл. А.3) компенсирует отсутствие статистики однородности (п. 4.5). Средняя должна значительно превышать класс.
Сколько Ri нужно для схемы Г?🔗
Для Kт — 0 (фиксированный). Для Rm/Rmin — по 6.2.1 (≥ 2 пробы). Для 5.5 — минимум n ≥ 3 единичных в оценке Vm.
Когда переходить на схему Б?🔗
Когда ≥ 15 Ri в анализируемом окне (п. 4.5) — см. статью по схеме Б.
Схема Г на заводе — навсегда?🔗
Нет. Начальный период — временный режим. Цель — стабилизация и переход на Б/А.
Та же схема Г, что на монолите?🔗
Буква одна, формулы разные. Завод: RT, (11)–(12). Монолит: Bф, 8.5.2. Общее: п. 5.5, табл. 3.
Лаборатории в каталоге LABGO🔗
Лаборатории с контролем партий по схеме Г ГОСТ 18105
Ниже — лаборатории, у которых в каталоге цен LABGO есть услуги с привязкой к ГОСТ 18105-2018. Полный текст стандарта — на странице ГОСТа.
8 лабораторий в каталоге.
Связанные материалы🔗
- Схема Г на монолите — Bф = 0,8·Rm, табл. 3
- Схема А: V̄m за период — цель после стабилизации
- Схема Б: скользящий Vc — промежуточный этап
- Переход Г → Б → А — алгоритм смены схем
- Требуемая прочность RT — сравнение Kт А/Б/Г
- Минимальное единичное Ri — формула (12)
- Коэффициент вариации Vm — Vm и п. 5.5
обзор
- Испытание кубов по ГОСТ 10180 — Ri из проб
- Отбор проб на РБУ — п. 6.2.1, ≥ 2 пробы
- ГОСТ 18105-2018 — полный текст
Статья подготовлена командой LABGO.AI. Факты сверены с п. 4.5–4.8, 5.5, 6.1.2–6.5.4, 7.1.3 и приложением А (табл. А.3) ГОСТ 18105-2018 в базе LABGO.
Поделиться статьей
Статья оказалась полезной? Поделитесь с коллегами
Готовы начать испытания?
Получите профессиональные результаты уже сегодня
Рекомендуемые статьи
Другие статьи, которые могут вас заинтересовать

Требуемая прочность RT: как считать Kт·Bнорm и сверять с паспортом РБУ по ГОСТ 18105
Практический разбор RT по формуле (9) ГОСТ 18105: Kт для схем А–Г, таблицы А.1–А.3, п. 6.5.4 и 7.5.4, связь с Rm ≥ RT и отличие от Bф на монолите.

Контролируемый и анализируемый период: когда менять RT в паспорте по п. 6.4.2 ГОСТ 18105
Практический разбор для технолога РБУ и ПТО: определения п. 3.1.1 и 3.1.8, расчёт V̄m за анализируемый период, фиксация RT на 1–4 недели по п. 6.4.2, запись в паспорт 7473 и отличие от скользящего Vc схемы Б.

Переход схем Г → Б → А на РБУ: когда менять RT, как накапливать Ri и не переплачивать за цемент по ГОСТ 18105
Практический алгоритм смены схемы контроля на бетонном заводе: пороги 15 и 30 Ri, пересчёт RT, контролируемый период, откат при срыве технологии и обновление паспорта по п. 6.5.4.
